EPR de Flamanville : EDF jongle avec les imprévus pour espérer la pleine puissance à Noël

Photo de l'auteur
Par Kevin CHAMPEAUPublié le 27 novembre 2025

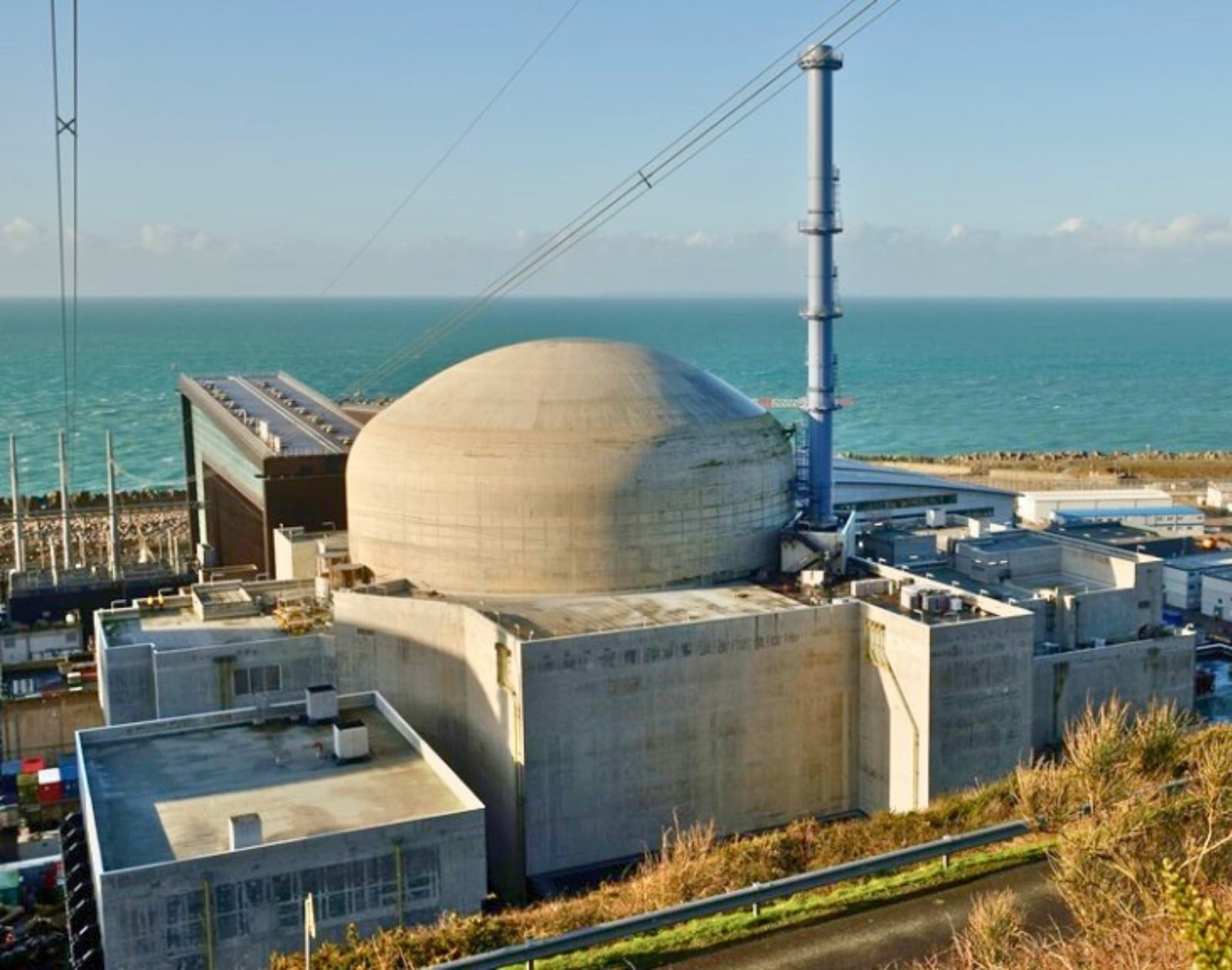

Le réacteur EPR de Flamanville / Image : EDF.

Le feuilleton de l’EPR de Flamanville continue. Presque un an et demi après le premier chargement de son combustible, voilà que le réacteur vient d’atteindre les 80 % de puissance et vise les 100 % dans les prochaines semaines. Néanmoins, comme tout démarrage d’un nouveau réacteur, la liste des imprévus s’allonge.

Autour du réacteur n°3 de la centrale nucléaire de Flamanville, les jours passent, mais ne se ressemblent pas. EDF fait face à un contre-la-montre ambitieux pour mener le premier EPR français à la pleine puissance avant la fin de l’automne, c’est-à-dire avant le 21 décembre. L’énergéticien enchaîne donc les succès, mais également les difficultés.

Par exemple, ce 18 novembre, l’EPR a dû être déconnecté du réseau et a dû fonctionner au ralenti, la faute à une vanne du circuit secondaire. Cette dernière s’arrêtait de manière intempestive, entraînant l’arrêt automatique de la production d’électricité. Heureusement, la panne a été résolue en moins de 48 heures, et le réacteur a été reconnecté au réseau le 20 novembre.

À lire aussiL’EPR de Flamanville consomme plus d’électricité qu’il en produit : pourquoi ce n’est pas un scandale

1 200 MW sur les 1 620 MW déjà atteints

En parallèle, EDF a mené à bien tous les essais dynamiques à 60 % de puissance. Ces essais sont déterminants, et ont pour objectif de valider en conditions réelles la robustesse et la réactivité de l’installation. Parmi les tests réalisés, on peut citer un arrêt manuel du réacteur, le déclenchement de la turbine, une opération d’îlotage ou encore des variations rapides de puissance.

L’EPR a même pu atteindre le palier de 80  %, autour de 1200 mégawatts électriques (MWe). Désormais, d’autres essais vont avoir lieu à ce niveau de puissance avant d’espérer atteindre les 100 %. D’ailleurs, EDF devra obtenir l’autorisation de l’Autorité de sûreté du nucléaire et de radioprotection (ASNR) avant de pouvoir dépasser les 80 %.

À lire aussiLa puissance du réacteur nucléaire EPR de Flamanville sera moins élevée que prévu

La pleine puissance, avant un arrêt d’un an

C’est seulement une fois le réacteur poussé à sa pleine puissance que l’on connaîtra la puissance réelle du réacteur.  Si l’EPR était donné à 1620 MWe de puissance nominale, il se pourrait que cette dernière soit, en réalité, légèrement inférieure. Des rumeurs circulent sur une baisse de puissance de l’ordre de 35 MW, soit 2 % du total initial.

Une fois les essais réalisés à pleine puissance, il faudra cependant attendre avant de voir Flamanville 3 atteindre son rythme de croisière. Le prochain arrêt pour maintenance du réacteur est déjà programmé au 26 septembre 2026. Cet arrêt réglementaire devrait ressembler à une visite décennale, associée à un check-up complet. Durant cette visite, des essais de pression devraient être réalisés sur le circuit primaire, et l’étanchéité de l’enceinte de confinement devrait également être contrôlée. Enfin, de nombreuses modifications devraient avoir lieu comme le remplacement du couvercle de la cuve, ou encore des évolutions du contrôle commande. Au total, l’opération devrait durer 350 jours.
